4月14日,哈尔滨市道里区新农镇段跨机场二通道500KV松五2号线迁改工程顺利完工,恢复供电,5座新铁塔在阳光下泛着银色的金属光芒,让人精神振奋,干劲十足。

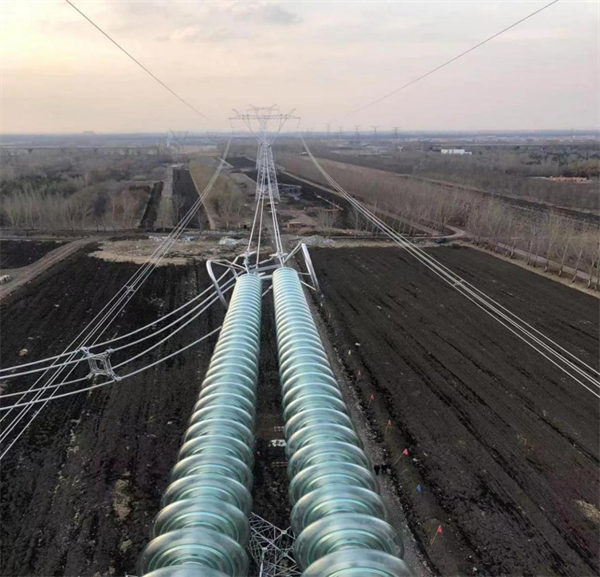

机场二通道电力线路施工现场,高空作业人员视角。国家电网黑龙江省电力公司提供图片
为抓牢年度只有一次调度停电的施工窗口期,机场二通道建设单位哈城投集团紧密协作国家电网黑龙江省电力公司制定施工计划,2月10日提前进场,施工队伍克服了工期紧、工序繁琐、天气严寒等不利因素,顺利完成了塔基基础和塔基组装施工,为调度停电窗口期施工做足准备。
4月8日,2号线迁改工程率先准时开工,经过高空、地面作业人员130余人不懈努力,至14日18时,顺利完成5个新建塔基建设及供电线路更换,安全恢复供电。

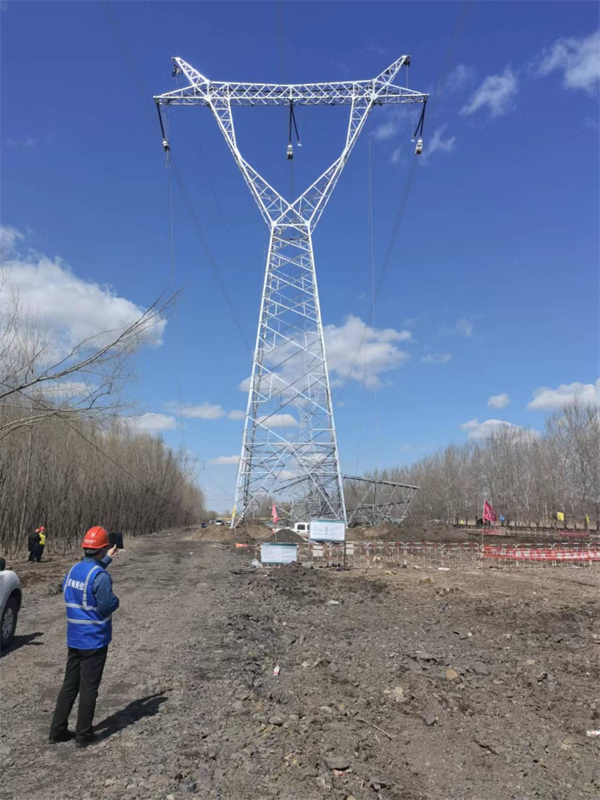

机场二通道电力线路迁改施工现场,拆旧塔,竖新塔。
此次跨机场二通道高压线路迁改工程是项目推进的重点和难点,得到省电力公司等有关部门的全力支持,这部分电力迁改的顺利完工,将为机场二通道高架项目今年11月份通车打下坚实基础,使太平国际机场和中心城区联系的更紧密,优化沿线区域交通,保证周边居民的快速便捷出行。
接下来,将进行1号线4个新建塔基及供电线路更换施工,计划4月21日停电施工,4月28日完工,恢复供电。
文、图/总工办 李万里
